Gigantyczny segment pod torami. Obwodnica Oświęcimia nabiera kształtu

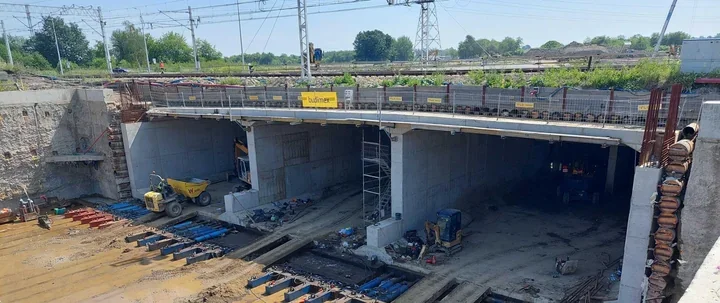

W Oświęcimiu zakończył się jeden z najtrudniejszych etapów budowy nowej drogi krajowej 44. Pod torami kolejowymi znalazł się już ogromny segment, wsuwany z precyzją pod nasyp bez zatrzymywania pociągów. To właśnie ten fragment inwestycji pokazuje, jak bardzo inżynieria musiała tu ustąpić miejsca ochronie terenu i ruchu kolejowego. Teraz pozostaje rozbiórka tymczasowej podpory, która przez cały manewr trzymała nasyp w bezpiecznej pozycji.
- Najtrudniejszy manewr przy torach już za drogowcami
- Obwodnica ma odciążyć trasę, którą codziennie jedzie potok aut
- W cieniu terenów UNESCO projekt musiał pozostać niemal niewidoczny
Najtrudniejszy manewr przy torach już za drogowcami
Pod linią Oświęcim – Czechowice-Dziedzice znalazła się konstrukcja, która po ukończeniu stanie się częścią przejazdu pod torami. Segment był wciskany stopniowo, milimetr po milimetrze, bo w takim miejscu nie ma miejsca na pośpiech ani na błąd. Po jednej stronie pracowało 60 siłowników, po drugiej wcześniej przygotowano specjalną przyporę, która stabilizowała nasyp kolejowy i nie pozwalała mu przesunąć się pod naporem całej operacji.
Skala tego elementu robi wrażenie nawet na papierze. Konstrukcja ma 22,7 metra długości, 38,7 metra szerokości i 8,5 metra wysokości. W środku znajdzie się przejazd z sześcioma pasami ruchu – czterema dla obwodnicy i dwoma dla ulicy Ostatni Etap.
W budowie wykorzystano technologię pipe roofing, czyli metodę pozwalającą poprowadzić trasę pod nasypem bez rozbierania torów i bez wstrzymywania ruchu pociągów. Takie rozwiązanie stosuje się zwykle przy mniejszych przejściach, na przykład dla pieszych, ale w Polsce jeszcze nie budowano w ten sposób tak dużego obiektu pod torami.
- segment został wsunięty pod nasyp kolejowy,
- ruch pociągów mógł być utrzymany,
- teraz ekipy mogą przejść do rozbiórki tymczasowych zabezpieczeń.
Codziennie nowe informacje z Krakowa publikujemy na faktykrakowa.pl. Planujesz wolny czas? Aktualne wydarzenia i imprezy znajdziesz zawsze na faktykrakowa.pl/wydarzenie.
Obwodnica ma odciążyć trasę, którą codziennie jedzie potok aut
Nowa obwodnica Oświęcimia ma około 9 kilometrów długości i od południa omija miasto, łącząc je z drogą ekspresową S1. To dwujezdniowa trasa z dwoma pasami w każdym kierunku, zaprojektowana tak, by przejąć ruch tranzytowy i odciążyć drogę krajową 44. Dla kierowców oznacza to prostszy przejazd zarówno w stronę Beskidów, jak i na północ, ku autostradzie A4.
Znaczenie tej trasy dobrze pokazują liczby. Według Generalnego Pomiaru Ruchu z 2025 roku drogą krajową 44 porusza się każdego dnia co najmniej kilkanaście tysięcy aut, a na moście Jagiellońskim na Sole ruch sięga 25,7 tysiąca pojazdów. To tłum, który od lat wciskał się w miejską sieć ulic i utrudniał płynny przejazd przez Oświęcim.
Inwestycja już zaczęła się składać w całość. Kolejne fragmenty są oddawane kierowcom etapami, a w pełnym układzie nowa trasa ma poprowadzić ruch poza centrum i połączyć się z układem drogowym regionu. Właśnie dlatego ten odcinek pod torami ma tak duże znaczenie – bez niego obwodnica nie domknęłaby się w spójny ciąg.
W cieniu terenów UNESCO projekt musiał pozostać niemal niewidoczny
Tutaj inżynieria zderzyła się nie tylko z koleją, ale także z pamięcią miejsca. Obwodnica przebiega w sąsiedztwie terenów po dawnych niemieckich, nazistowskich obozach koncentracyjnych KL Birkenau i KL Auschwitz, dlatego cały projekt podporządkowano ochronie krajobrazu i historycznego otoczenia. Droga nie mogła zostać poprowadzona wiaduktem nad torami, bo taka forma zbyt mocno ingerowałaby w przestrzeń wokół miejsc wpisanych na listę światowego dziedzictwa UNESCO.
Zamiast tego zastosowano rozwiązania, które mają zniknąć w terenie. Część trasy przykrywa wał ziemny, pojawiły się też ekrany obsadzone zielenią, a most na Sole zaprojektowano tak, by nie wybijał się z otoczenia. Nawet w miejscu przecięcia z linią kolejową wybrano przejazd pod torami, a nie konstrukcję nad nimi.
Przed rozpoczęciem prac przygotowano „Raport z oceny oddziaływania na dobro światowego dziedzictwa – Auschwitz-Birkenau niemiecki, nazistowski obóz koncentracyjny i zagłady (1940–1945)”. To dokument, który wyznaczył bardzo ciasne ramy dla całej inwestycji i sprawił, że budowa obwodnicy stała się pierwszym takim przypadkiem w Polsce, gdzie droga była tak ściśle projektowana pod ochronę obszaru wpisanego na listę UNESCO.
Cała inwestycja kosztuje 467,7 mln zł. Z tej kwoty 249 369 545,02 zł pochodzi z Programu Operacyjnego Infrastruktura i Środowisko 2014–2020, a 150 000 000,00 zł z programu Fundusze Europejskie na Infrastrukturę, Klimat, Środowisko 2021–2027.
na podstawie: Generalna Dyrekcja Dróg Krajowych i Autostrad Kraków.
